IGS Europa: Die schnellste Schule Deutschlands entsteht in Mainz

Modularer Schulbau in Rekordzeit

Die IGS Europa Mainz ist ein Vorzeigeprojekt des modernen Bildungsbaus. In nur 18 Wochen Bauzeit entsteht ein viergeschossiges Schulgebäude in ALHO Modulbauweise mit rund 3.860 m² Bruttogeschossfläche (BGF). Durch den hohen Vorfertigungsgrad und eine Montagezeit von lediglich 11 Tagen setzt das Projekt neue Maßstäbe im Schulbau. Die IGS Europa Mainz ist damit die schnellste Schule Deutschlands, die je in serieller Modulbauweise realisiert wurde.

Bei einer Besichtigung vor Ort erleben Sie das fertiggestellte Projekt aus nächster Nähe. Melden Sie sich und sichern Sie sich Ihren persönlichen Besichtigungstermin. Wir stehen Ihnen gerne für den fachlichen Austausch vor Ort zur Verfügung.

Sie haben weitere Fragen an uns?

3.860 m² Baugeschossfläche
73 Module
18 Wochen Bauzeit

Wir laden Sie und Ihre Kollegen herzlich zur Eröffnungsfeier der IGS Europa in Mainz ein.

Seien Sie am 14. August 2026 um 13:00 Uhr dabei! Jetzt anmelden:

Bitte Feld korrekt ausfüllen.

Mit * markierte Felder sind Pflichtfelder.

Bitte Feld korrekt ausfüllen.

5. Endspurt in Mainz

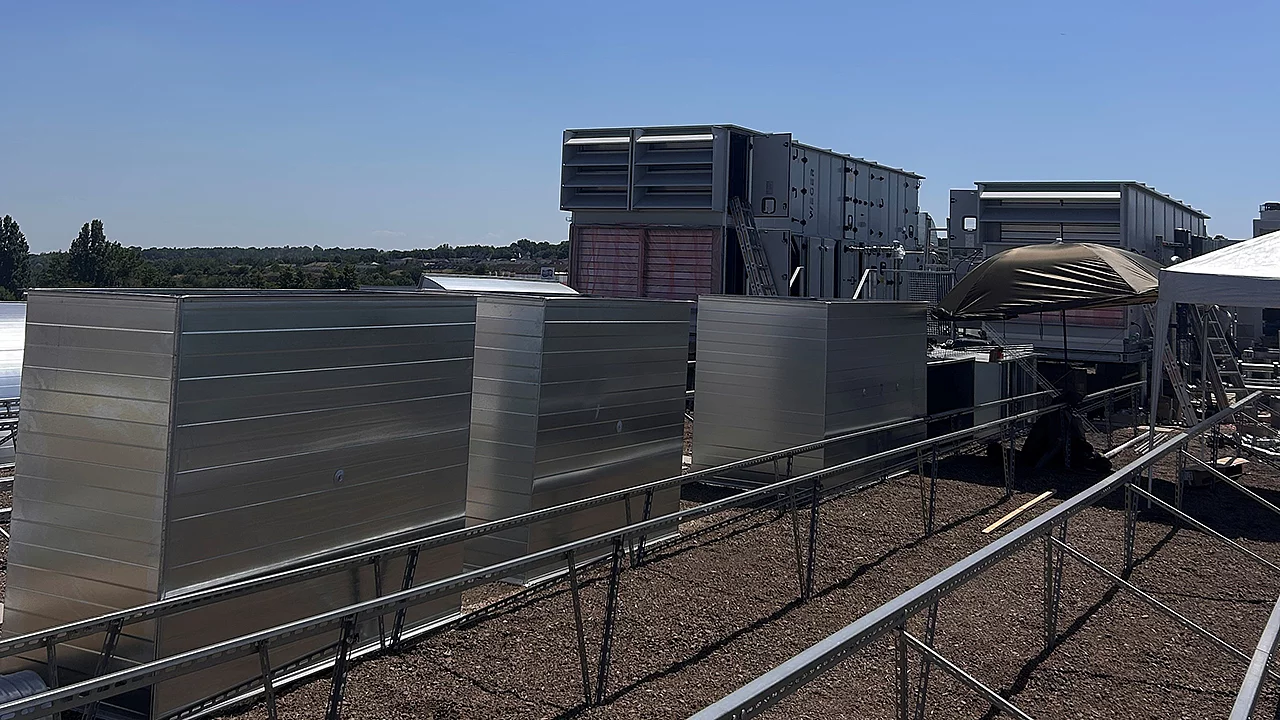

Bei unserem Projekt der IGS Europa in Mainz geht es mit großen Schritten dem Ziel entgegen. In der vergangenen Woche wurde die moderne Lüftungs- und Kühlungsanlage auf dem Dach des neuen Schulgebäudes montiert. Sie wird künftig für ein angenehmes Raumklima sorgen und schafft optimale Lernbedingungen, auch an heißen Sommertagen.

Passend zu den aktuellen Temperaturen hat nun auch auf der Baustelle die „heiße Phase“ begonnen. Die letzten Arbeiten laufen auf Hochtouren, damit das Gebäude pünktlich fertiggestellt werden kann. Besonders erfreulich: Wir liegen weiterhin voll im Zeitplan. Nach den Sommerferien können die Schüler ihr neues Schulgebäude beziehen und in einer modernen Lernumgebung ins neue Schuljahr starten.

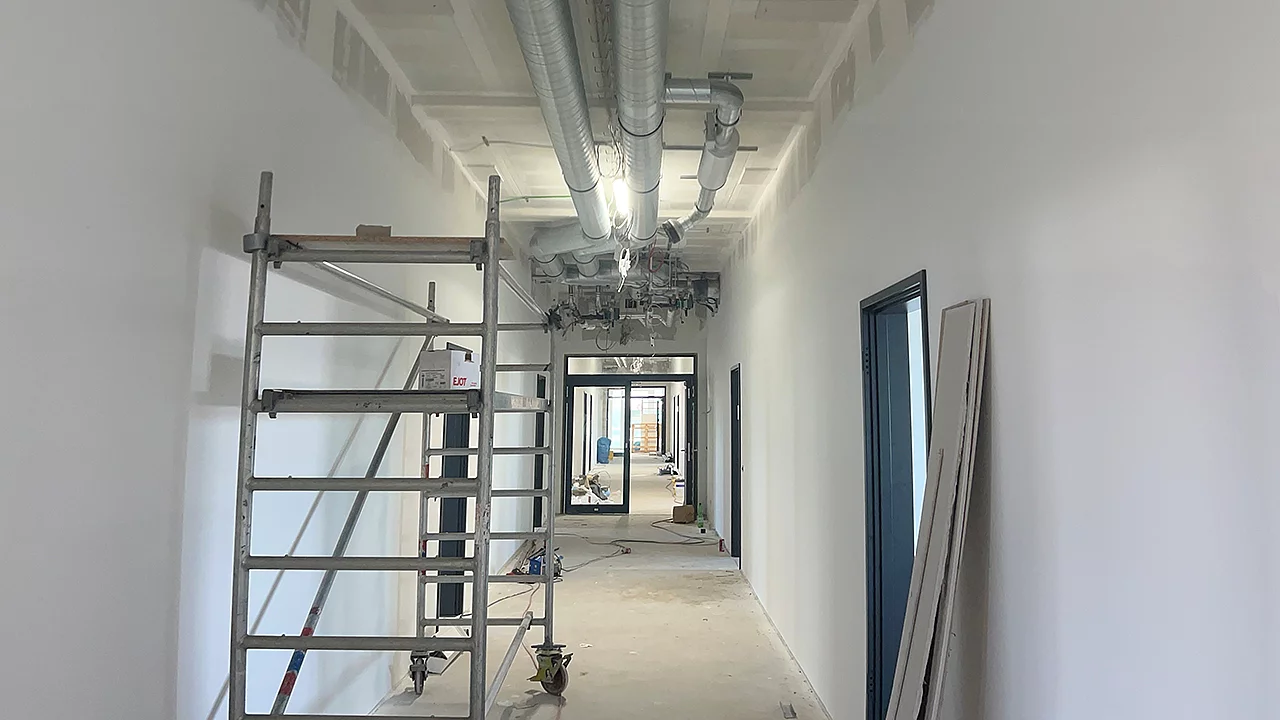

Flur eines Schulgebäudes im Innenausbau mit frisch gestrichenen Wänden, sichtbarer Lüftungstechnik unter der Decke und Arbeitsgerüst.
Moderne Lüftungs- und Klimaanlagen auf dem Dach eines Gewerbegebäudes mit neu installierten Lüftungskanälen und technischer Gebäudeausrüstung.

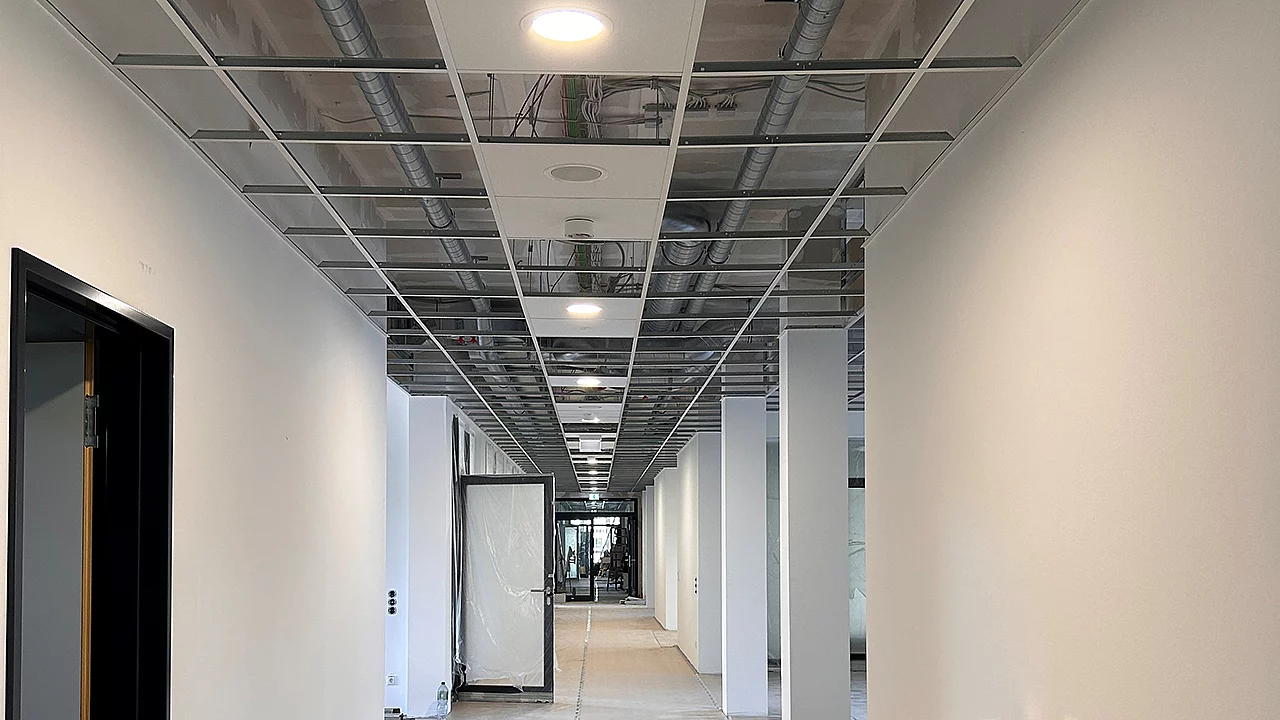

Flur im Ausbau mit teilweise montierter Rasterdecke, integrierter Beleuchtung und sichtbarer Haustechnik vor Fertigstellung.

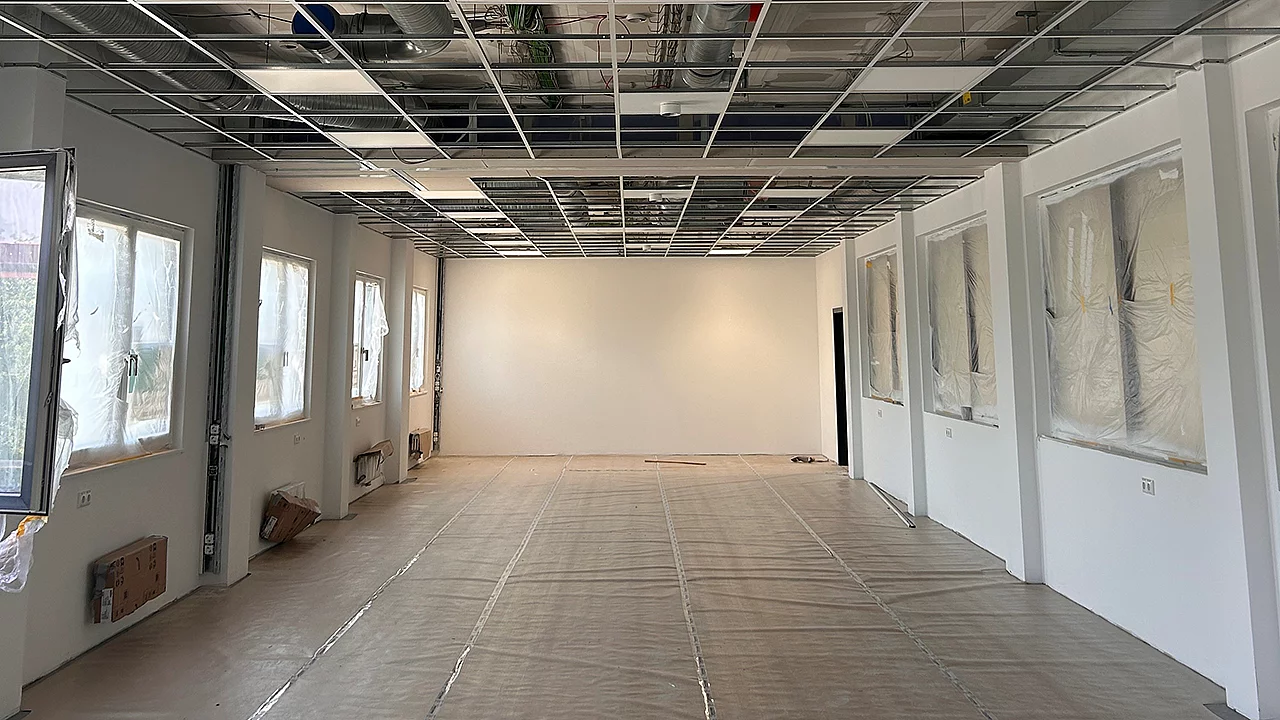

Großer Schulraum im Innenausbau mit montierter Unterkonstruktion für die Rasterdecke, vorbereiteten Wänden und geschütztem Boden während der Bauphase

4. Der Innenausbau

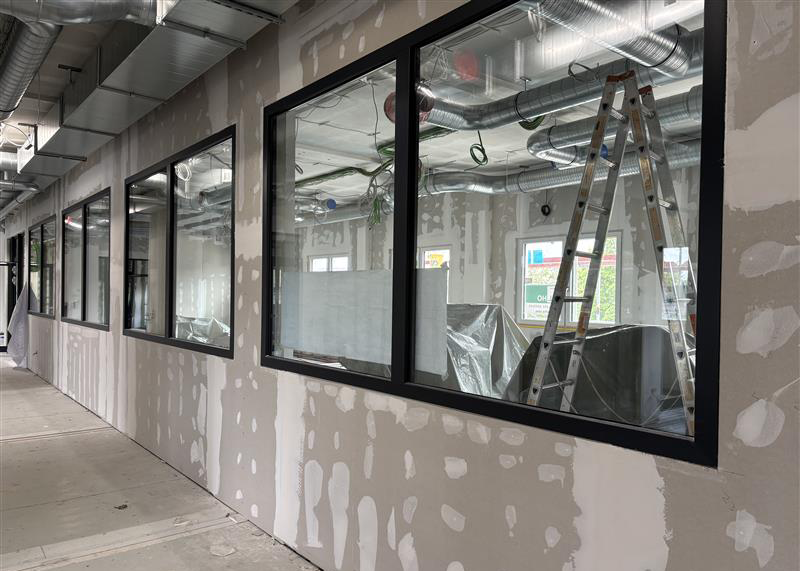

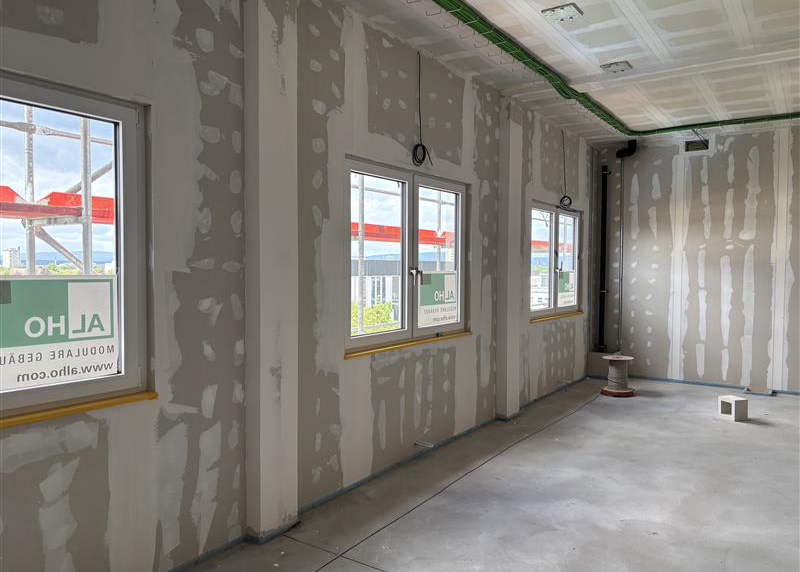

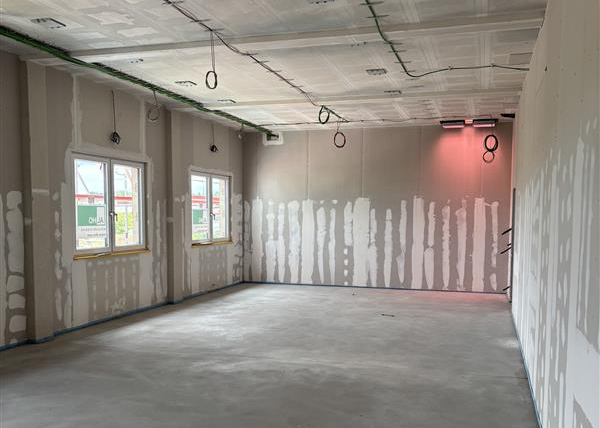

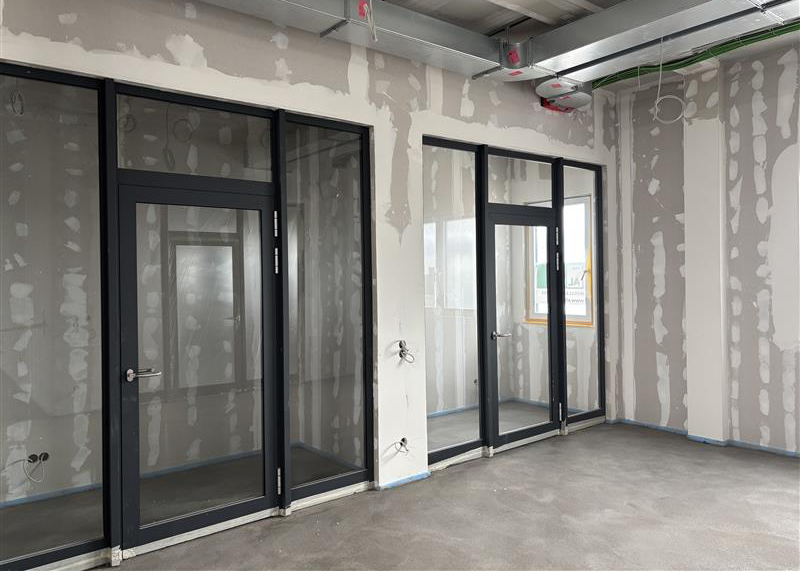

Auf der Baustelle der IGS Mainz Schule geht es nach dem erfolgreichen Richtfest mit großen Schritten weiter. Der Fokus liegt jetzt auf dem Innenausbau und täglich wird sichtbar, wie sich das Gebäude weiterentwickelt. Wände werden verputzt, Lüftungskanäle montiert, Estrich gegossen und die Elektrik installiert.

Flur eines Modulgebäudes im Ausbau mit großen Fensterfronten und sichtbaren Lüftungsinstallationen
Leerer Innenraum eines Modulgebäudes im Rohbauzustand mit verspachtelten Wänden und offener Deckeninstallation
Rohbauzustand eines Modulgebäude-Innenraums mit Glastrennwänden und offenen Installationen
Innenansicht eines ALHO-Modulraums im Rohbauzustand mit verspachtelten Wänden und offenen Installationen

3. Richtfest des Erweiterungsbaus

Am 16. April wurde mit dem Richtfest des Erweiterungsbaus der IGS Europa in Mainz ein bedeutender Meilenstein erreicht. Zahlreiche Vertreter aus Politik, Verwaltung und Bau sowie Medien wie RPR1 begleiteten das Ereignis vor Ort. In den Reden wurde eines besonders deutlich:

In Mainz entsteht derzeit die schnellste Schule Deutschlands!

Oberbürgermeister Nino Haase unterstrich dies mit klaren Worten und verwies auf die außergewöhnlich kurze Bauzeit: „18 Wochen für einen Schulbau – ich möchte sagen, diesen deutschen Rekord, soweit wir zumindest davon wissen. […] Das ist herausragend und das soll wegweisend sein.“ Auch Baudezernent Ludwig Holle stellte mit einem augenzwinkernden Gruß klar, dass dieser Rekord nicht andernorts, sondern in Mainz gesetzt wird.

Der Richtspruch:

Liebe Gäste, wir seh’n es genau, hier wächst in Mainz ein moderner Bau. ALHO Systembau zeigt hier mit Tempo und Verstand, wie Schule heute entsteht im ganzen Land.

Modul für Modul geht es voran, schneller, als manch einer schauen kann. Ein Ort entsteht für Wissen und Leben, für Zukunft, die wir weitergeben.

Was gestern noch als Plan erschien, lässt Schule heute neu erblühn. Wände fest und Räume hell, hier lernt es sich besonders schnell.

Drum danken wir allen, die hier schaffen, die planen, bauen und kräftig anpacken. Auch der Bauherrschaft sei Dank gesagt, die dieses Werk möglich gemacht. Gemeinsam wird das Werk gelingen, und vielen Kindern Gutes bringen.

Und weil zum Richtfest eines gehört: ein Glas, das man am Ende zerstört. Die Scherben bringen Glück ins Haus – so sieht ein guter Brauch nun mal aus!

Möge Gottes Segen auf diesem Hause ruh’n, und allen, die hier wirken, Gutes tun. Drum stoßen wir an auf dieses Glück: Ein starkes Dach – für Zukunft Stück für Stück! Zum Wohl!

Bunter Richtekranz mit Bändern hängt am Gerüst eines Rohbaus beim Richtfest

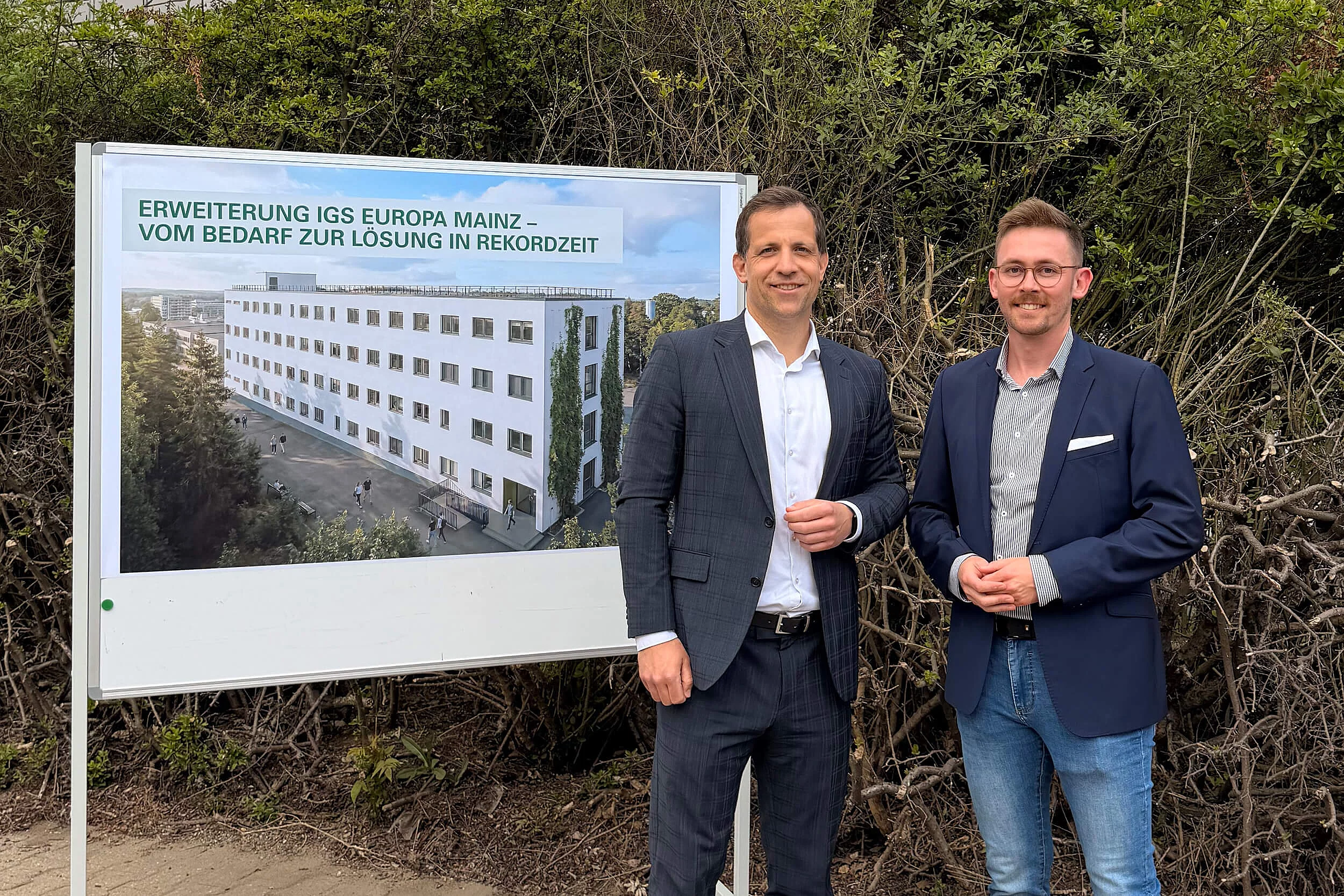

Zwei Männer stehen vor einem Bauschild zur Erweiterung der IGS Europa Mainz mit Gebäudevisualisierung
Gruppe von Projektbeteiligten vor dem Bauschild zur IGS-Europa-Erweiterung in Mainz mit ALHO-Fahne
Redner der Landeshauptstadt Mainz beim Spatenstich zur Erweiterung der IGS Europa Mainz vor dem Projektschild
Vier Personen im Gespräch bei einer Baustellenbegehung, zwei davon mit Schutzhelm

2. Modulmontage in Mainz

Die Modulstellung des neuen Schulgebäudes der IGS Europa in Mainz ist in vollem Gange. Nach Fertigstellung der Bodenplatte zum 26.03. startete ab dem 31.03. planmäßig die Montage der Raummodule auf der Baustelle. Insgesamt werden 73 Raummodule innerhalb von nur 11 Tagen gestellt. Pro Tag werden im Schnitt 6–8 Module geliefert, positioniert und präzise miteinander verbunden. Die bis zu 25 Tonnen schweren Module (insbesondere die Treppenmodule) messen jeweils rund 15 m Länge, 3,50 m Breite und 4,05 m Höhe. Die Montage erfolgt strukturiert von Norden nach Süden, sodass ein reibungsloser Ablauf auf der Baustelle sichergestellt ist.

Dank eines Vorfertigungsgrads von rund 70 % entstehen große Teile des Gebäudes bereits witterungsunabhängig im Werk. Parallel zur Modulstellung laufen seit KW 16 bereits die ersten Innenausbauarbeiten in den fertig montierten Bereichen – ein weiterer Zeitvorteil durch perfekt abgestimmte Prozesse.

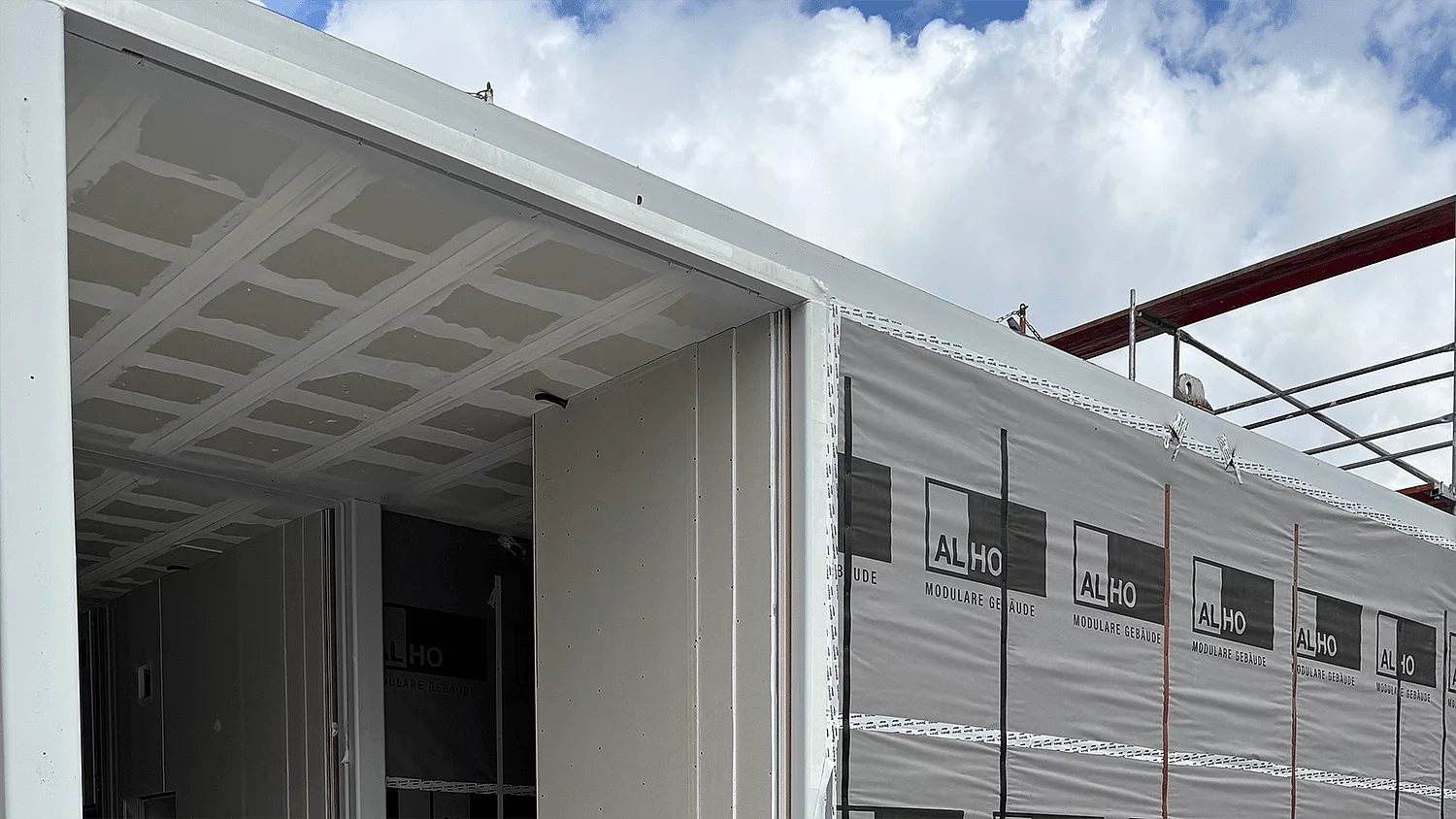

ALHO-Modulgebäude im Montagezustand mit Schutzfolie und Blick in den fertig ausgebauten Innenraum

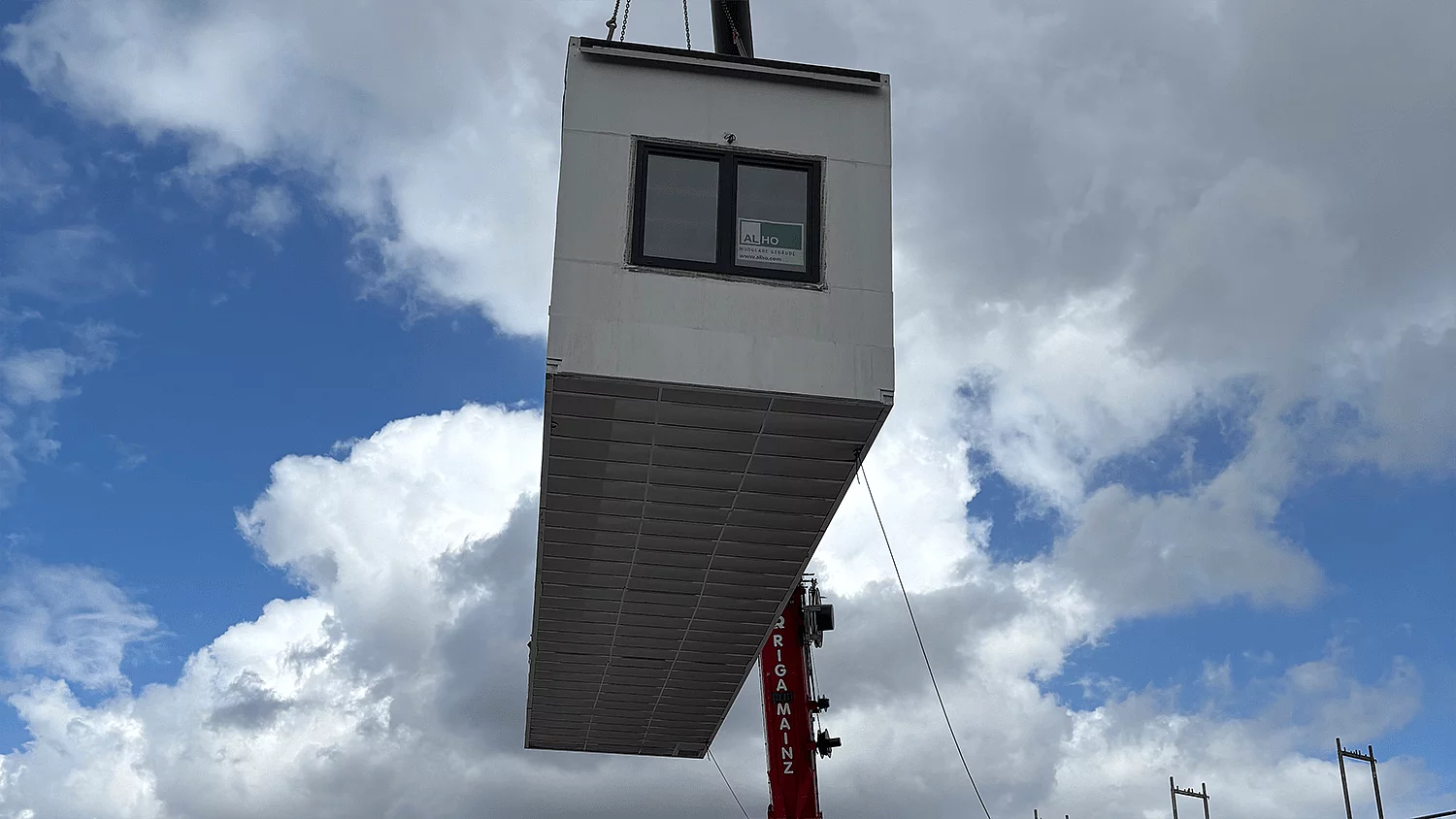

ALHO-Raummodul schwebt am Kran vor bewölktem Himmel beim Einbau auf der Baustelle

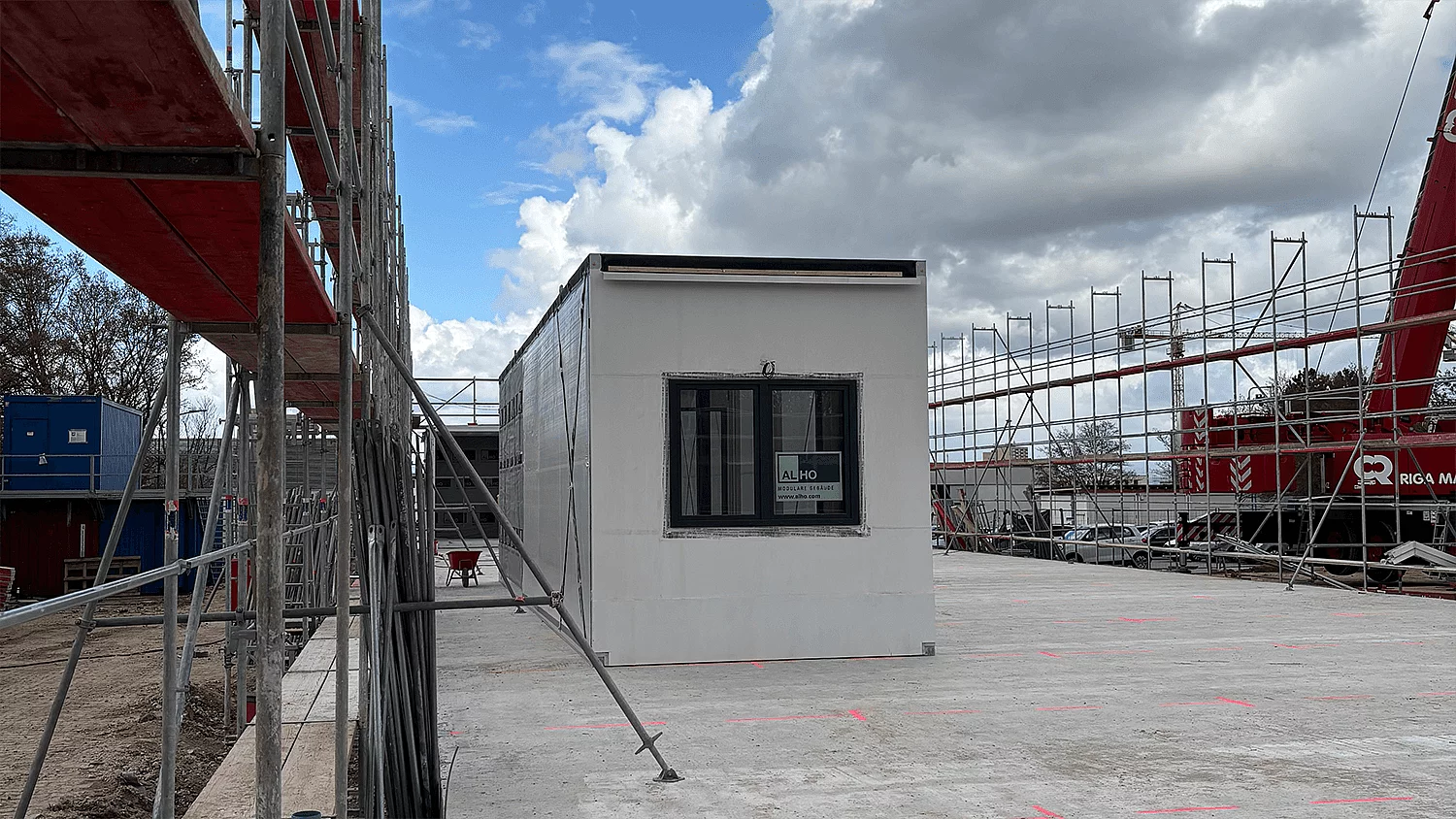

ALHO-Modul wird auf einer aktiven Baustelle zwischen Gerüsten positioniert

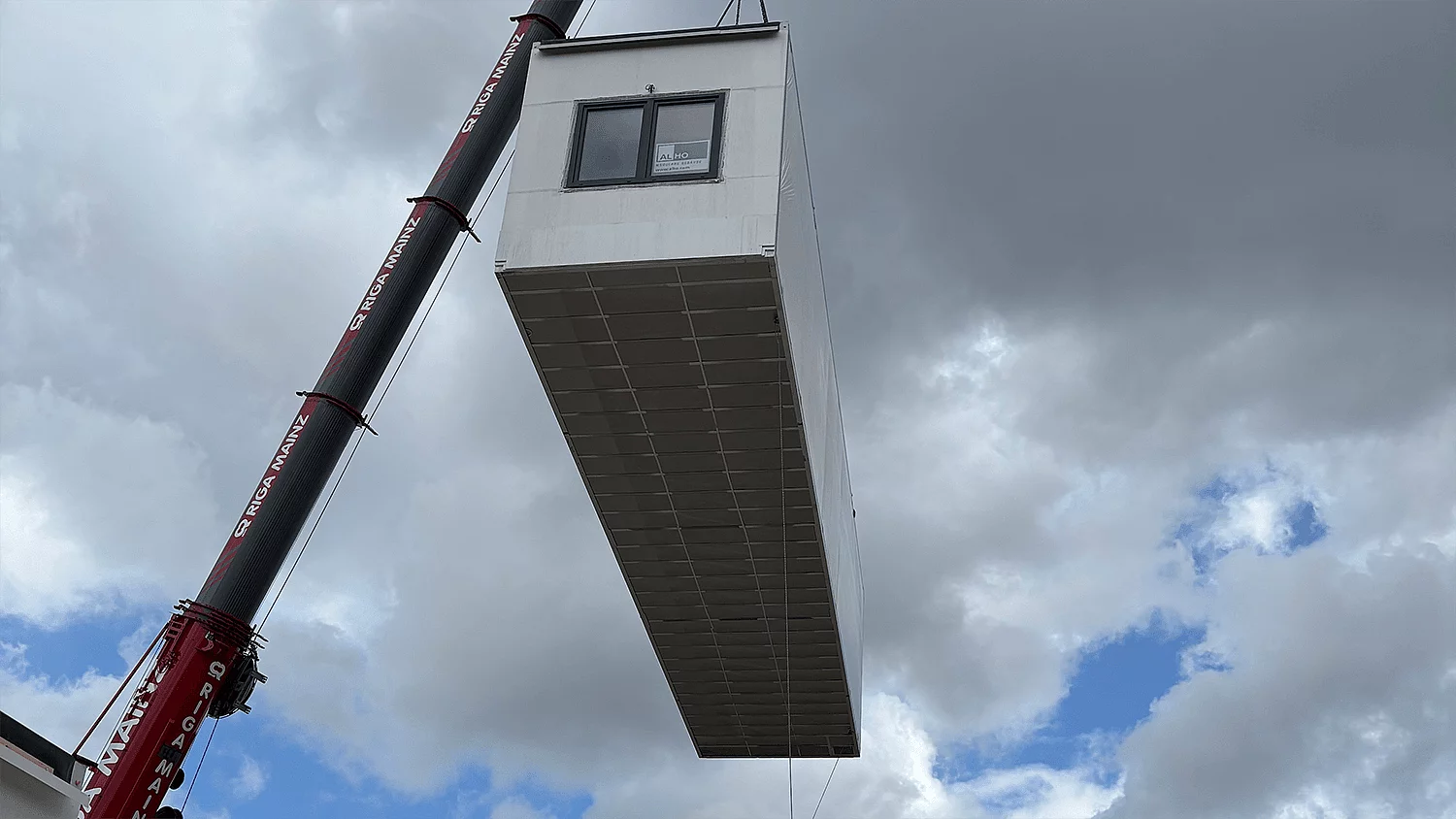

ALHO-Raummodul wird per Kran in den Himmel gehoben, Froschperspektive

1. Besuch in der ALHO Raumfabrik

Nach dem Auftragseingang am 19.12.2025 für die IGS Europa in Mainz startete bereits rund zehn Wochen später die Modulproduktion in unserer Raumfabrik in Friesenhagen. Am 12.03.2026 verschafften sich die Gebäudewirtschaft und Landeshauptstadt Mainz, sowie das Planungsbüro Plan C Consult, vor Ort einen ersten Eindruck von den bereits vorproduzierten Modulen.

Während in der Produktion gegen Ende täglich bis zu sechs der insgesamt 73 Module gefertigt und ausgeliefert werden, laufen auf der Baustelle parallel die Erd- und Fundamentarbeiten. Ab dem 31.03. beginnt die Montage der Module vor Ort, die innerhalb von nur 11 Montagetagen abgeschlossen sein wird. Prägend für das Gebäude sind die großzügigen Glasflächen, die sowohl die äußere Erscheinung als auch die Innenräume bestimmen und für Offenheit sowie viel Tageslicht sorgen. Die innenliegenden Glasflächen werden bereits vollständig im Werk eingebaut und gewährleisten so eine hohe Ausführungsqualität bei minimalen Montagezeiten auf der Baustelle. Die Abnahme des Gebäudes ist für Juli 2026 geplant.

Gruppe mit Warnwesten bei einer Werksbesichtigung vor Modulrahmen in der ALHO-Produktionshalle

ALHO-Modulelemente in der Produktionshalle mit Dampfbremsfolie in verschiedenen Fertigungsstadien
Gruppe mit Warnwesten posiert in einem Modulrahmen bei einer Werksbesichtigung

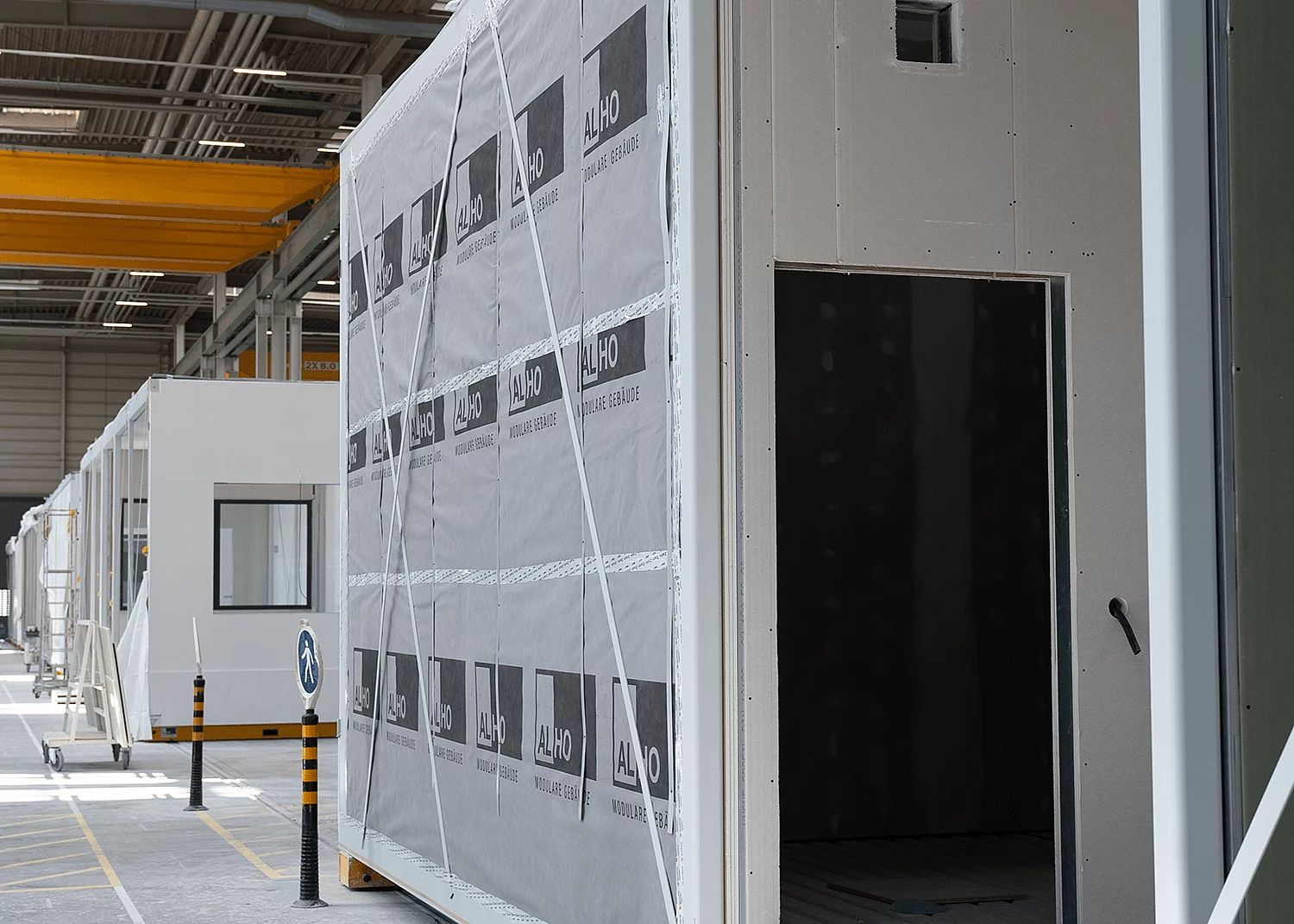

Fertig bestückte ALHO-Module mit Schutzfolie warten in der Produktionshalle auf den Transport
Fünf Personen mit Warnwesten posieren hinter einem ALHO-beschrifteten Modulelement in der Produktionshalle

Deine Karriere bei ALHO

Wir suchen motivierte und engagierte Mitarbeiter, die mit der Geschwindigkeit und der Qualität unserer modularen Gebäude schritthalten können.

Acht Personen stehen nebeneinander und lächeln in einem Raum mit hellgrauer Wand und Pflanzen; einige halten Getränke, eine Person hält ein Magazin.
